[市住建委]《關于印發<上海市建設工程危險性較大的分部分項工程安全管理實施細則>的通知》(滬住建規范〔2023〕15號)
各區建設行政管理部門、各特地地區管委會,各有關單位:
為進一步規范危險性較大的分部分項工程安全管理,落 實參建各方責任,遏制較大及以上事故的發生,依據《危險 性較大的分部分項工程安全管理規定》(住房城鄉建設部令 第 37 號)及《關于實施〈危險性較大的分部分項工程安全管 理規定〉有關問題的通知》(建辦質〔2018〕31 號),我委 制定了《上海市建設工程危險性較大的分部分項工程安全管 理實施細則》,現印發你們,請遵照執行。
上海市住房和城鄉建設管理委員會
2023年10月8日
上海市建設工程危險性較大的
分部分項工程安全管理實施細則
第一章 總則
第一條 (目的依據)
為進一步規范危險性較大的分部分項工程(以下簡稱“危大工程”)安全管理,落實參建各方責任,遏制較大及以上事故的發生,依據《上海市建設工程質量和安全管理條例》《危險性較大的分部分項工程安全管理規定》(住房城鄉建設部令第 37 號,以下簡稱《規定》)以及《關于實施〈危險性較大的分部分項工程安全管理規定〉有關問題的通知》(建辦質〔2018〕31 號,以下簡稱《通知》),結合本市實際情況,制定本實施細則。
第二條 (適用范圍)
本細則適用于本市行政區域內新建、改建、擴建、裝飾裝修的房屋建筑和市政基礎設施工程(非交通類)的危大工程安全管理。
結合本市實際情況,本市危大工程范圍在住房和城鄉建設部有關規定基礎上增設以下兩類:
1.包含有限空間作業的施工工程;
2.改擴建工程中承重結構拆除工程。
危大工程范圍詳見附件 1,其中基坑工程的管理按照《上海市基坑工程管理辦法》實施。
第三條 (管理部門)
上海市住房和城鄉建設管理委員會(以下簡稱“市住房城鄉建設管理委”)負責本市房屋建筑和市政基礎設施工程(非交通類)的危大工程的安全監督管理。
上海市建設工程安全質量監督總站(以下簡稱“市安質監總站”)承擔本市房屋建筑和市政基礎設施工程的(非交通類)危大工程的相關監管執法工作。
上海市住房和城鄉建設管理委員會行政服務中心負責本市房屋建筑和市政基礎設施工程(非交通類)施工許可審批環節的危大工程管理。
上海市建筑建材業市場管理總站(上海市建設工程招標投標管理辦公室)負責本市房屋建筑和市政基礎設施工程(非交通類)招投標標準文本落實危大工程招投標要求的管理。
上海市住房和城鄉建設管理委員會科學技術委員會事務中心(以下簡稱“市住房城鄉建設管理委科技委”)負責本市房屋建筑和市政基礎設施工程(非交通類)的危大工程專家論證的業務指導和管理。
各區和特定地區建設行政管理部門負責本行政職責范圍內房屋建筑和市政基礎設施工程(非交通類)的危大工程管理。
第四條 (管理制度)
本市施工現場危大工程安全管理實施強化施工企業主體責任制、施工條件驗收制度、作業人員登記制度和巡查巡視制度。
第二章 前期保障
第五條 (建設單位風險管控)
建設單位應當依法向勘察、設計、施工和監理等單位,提供真實、準確、完整的工程地質、水文地質和工程周邊環境等資料。在建設單位和施工單位簽訂的工程承發包合同中應列出危大工程清單并明確相應的風險防范和控制措施。
第六條 (勘察設計風險)
勘察單位應當根據工程實際及工程周邊環境和風險管控資料,在勘察文件中說明地質條件可能造成的工程風險。
設計單位應當在設計文件中注明涉及危大工程的重點部位和環節,提出保障工程周邊環境安全和工程施工安全的意見,必要時進行專項設計。
第七條 (危大工程清單)
建設單位應當組織勘察、設計等單位在施工招標文件中列出危大工程清單,要求施工單位在投標時補充完善危大工程清單并明確相應的安全管理措施。
施工單位在投標時應根據施工招標文件中列出的危大工程清單,結合工程施工特點,對照《通知》和本細則規定的危大工程范圍進行補充完善,明確相應的安全技術措施。
第八條 (技術、安全措施費)
建設單位應當按照施工合同約定及時支付危大工程施工技術措施費以及相應的安全防護文明施工措施費,保障危大工程 施工安全。
第九條 (危大工程信息申報)
建設單位申領施工許可證時,應在提交的現場質量安全措施落實保證書中承諾具有危大工程清單及其安全管理措施。
工程開工后,總承包企業應對照工程施工圖進一步審核審定危大工程清單,由總承包單位項目負責人通過“安全生產標準化系統”的“危險性較大分部分項工程”欄目填報本工程涉及的所有危大工程相關信息,包括類別名稱、危險性程度、范圍、擬開始日期、分包單位等基礎信息,專家論證信息,以及相關過程管理信息等內容。
監理單位應當對施工單位上報的危大工程信息進行審核,并在施工監理過程中實施危大工程監理專報制度。
第三章 專項施工方案
第十條 (方案編制)
施工單位應當在危大工程施工前組織工程技術人員編制專項施工方案。
實行總承包的,專項施工方案應當由總承包單位組織編制。
危大工程由分包單位實施的,專項施工方案可由分包單位組織編制,并經總承包單位審核同意。
當同一施工場所存在多個分包單位交叉施工時,應當由總承包單位組織編制專項施工方案。
當兩個相鄰工地存在施工影響時,應由建設單位組織總承包單位編制相關專項施工方案。
第十一條 (專項施工方案審核)
施工單位技術負責人應組織本單位施工、技術、安全、質量、材料、設備等部門對專項施工方案進行審核,審核通過后專項施工方案應當由施工單位技術負責人審核簽字、加蓋單位公章,并由總監理工程師審查簽字批準、加蓋執業印章。
危大工程實行分包并由分包單位編制專項施工方案的,專項施工方案應當由總承包單位技術負責人及分包單位技術負責人共同組織審核,簽字批準并加蓋單位公章。
建設工程未委托監理單位時,專項施工方案應報建設單位審批。
第十二條 (專項施工方案內容)
專項施工方案的主要內容應當包括:
(一)工程概況:危大工程概況和特點、施工平面布置、施工要求和技術保證條件;
(二)編制依據:相關法律、法規、規范性文件、標準、 規范及施工圖設計文件、施工組織設計等;
(三)施工計劃:包括施工進度計劃、材料與設備計劃;
(四)施工工藝技術:技術參數、工藝流程、施工方法、操作要求、檢查要求等;
(五)施工安全保證措施:組織保障措施、技術措施、監測監控措施、風險辨識內容等;
(六)施工管理及作業人員配備和分工:施工管理人員、專職安全生產管理人員、特種作業人員、其他作業人員等;
(七)驗收要求:驗收標準、驗收程序、驗收內容、驗收人員等;
(八)應急處置措施;
(九)計算書及相關施工圖紙。
施工單位編制專項施工方案時,應在“施工工藝技術”中明確危大工程施工參數,并列清單(參考樣張見附件 2)。計算應取最不利工況進行。
第十三條 (施工方案論證)
對于超過一定規模的危大工程(范圍見附件 3),施工單位應當組織召開專家論證會對專項施工方案進行論證,并出具論證報告。
實行總承包的,由總承包單位組織召開專家論證會。專家論證前專項施工方案應當通過施工單位審核和總監理工程師審查。
專家應當從市住房城鄉建設管理委發布的專家?guī)熘羞x取,專家論證管理辦法按本市相關規定執行。
第四章 現場安全管理
第十四條 (安全警示標志)
施工單位應根據施工階段及時辨識危大工程并實時關注危大工程進度,在施工現場顯著位置公告危大工程名稱、施工時間和具體責任人員,并在危險區域設置安全警示標志。
第十五條 (方案交底及安全技術交底)
專項施工方案實施前,編制人員或者項目技術負責人應當向施工現場工程建設單位項目經理,工程施工單位項目經理、安全員、質量員、施工員,工程監理單位總監、專業監理工程師等管理人員進行方案交底。方案交底應包括下列內容:
1.工程名稱、施工特點、危險程度及施工難點、工期等;
2.施工技術參數、工序流程、施工工藝方法、質量要求及檢查驗收要求、常見問題及預防方法;
3.施工進度計劃、材料與設備配置計劃、作業人員配置計劃等;
4.關鍵部位、工藝、環節與節點的安全技術防護措施及應急處置措施等;
5.相關施工平面布置及施工節點詳圖等。
施工現場管理人員應當向作業人員進行安全技術交底,交底內容應包括危大工程概況、危險部位和環節及可能導致安全事故的因素、具體預防措施、安全操作規程及注意事項、發現事故隱患采取的措施、發生事故后應采取的避險和救援措施,并由雙方和項目專職安全生產管理人員共同簽字確認。
第十六條 (施工條件驗收)
施工條件驗收應當在危大工程實施前進行。
施工條件應包括前期管理程序及環境、人員、設施設備等保障措施(驗收表樣張見附件 4)。
施工條件驗收應由施工單位項目負責人組織技術、施工、質量、安全、設備、材料等崗位負責人及分包單位相關負責人等實施,總監理工程師及相關監理工程師審核。
對于超過一定規模的危大工程的施工條件驗收,應有企業技術、施工、質量、安全、設備、材料等職能部門相關負責人參加驗收。當涉及周邊環境安全時,應邀請建設、勘察、設計、監測等相關單位共同參與,并可請原論證專家組成員參與指導。
第十七條 (按方案組織施工)
施工單位應當嚴格按照專項施工方案組織施工,不得擅自修改專項施工方案。
因規劃調整、設計變更、外部環境等原因確需調整的,修改后的專項施工方案應當重新履行本細則第十三條和專家論證程序。涉及資金或者工期調整的,建設單位應當按照約定予以調整。
第十八條 (作業人員登記)
危大工程實施期間,危大工程施工單位應當對施工作業人員進行登記,記錄作業人員姓名、作業時間、作業部位和帶班負責人等信息(登記表樣張見附件 5),并將登記表于班前交總承包單位備案。建設單位專業發包的,施工單位將登記表于班前交建設單位。
第十九條 (現場巡查巡視)
危大工程實施期間,項目負責人應實施帶班生產,落實各崗位安全生產責任。
項目專職安全生產管理人員應當對施工條件保持情況進行現場監督,并填寫監督記錄表(樣張見附件 6),對未保持施工條件的,應當要求立即整改,并及時報告項目負責人,項目負責人應當及時組織限期整改。監督及處理情況應當記入項目安全管理檔案。
施工單位應當按照規定對危大工程進行施工監測。對于按照規定需要進行第三方監測的危大工程,建設單位應當委托具有相應勘察資質的單位進行監測。
施工單位技術負責人應定期組織企業技術、施工、質量、安全、材料等職能部門對專項方案的實施情況定期開展巡查,發現違反安全操作和規程的行為,應當要求立即整改;發現危及人身安全的緊急情況,應當立即組織作業人員撤離危險區域。巡查及處理情況應當記入企業安全管理檔案并在項目留底。
第二十條 (現場監理管理)
監理單位應當結合危大工程專項施工方案編制監理實施細則,應包括相應工程概況、專業工程特點、相關的強制性標 要求、監督要點、檢查方法、頻率、措施以及驗收要求、監理人員工作安排及分工、檢查記錄表等內容,并對危大工程施工實施專項巡視檢查,抽查人員登記、帶班、現場監督巡視情況,形成監理專報。
監理單位發現施工單位未按照專項施工方案施工的,應當要求其進行整改;情節嚴重的,應當要求其暫停施工,并及時報告建設單位。施工單位拒不整改或者不停止施工的,監理單位應當及時按規定實行緊急報告。
第二十一條 (危大工程驗收)
模板工程及支撐體系、腳手架工程、起重機械安裝拆卸工程等安全生產設施設備類危大工程,以及專項施工方案中要求驗收的工程,施工單位、監理單位應當組織相關人員進行驗收,經施工單位項目技術負責人及總監理工程師簽字確認后,方可進入下一道工序。
危大工程驗收合格后,施工單位應當在施工現場明顯位置設置驗收標識牌,公示驗收時間及責任人員。
第二十二條 (危大工程驗收人員)
危大工程驗收人員應當包括:
(一)總承包單位和分包單位技術負責人或授權委派的專業技術人員,以及項目負責人、項目技術負責人、專項施工方案編制人員、項目專職安全生產管理人員和相關人員;
(二)監理單位項目總監理工程師及專業監理工程師;
(三)建設單位項目負責人、有關勘察、設計和監測單位項目技術負責人。
第二十三條 (應急救援及處置)
建設工程參建各方應建立應急救援體系,儲備應急物資和設備,定期組織應急演練提高應急響應及處置能力。
危大工程發生險情或者事故時,建設單位應牽頭組織應急搶險,施工單位應當立即采取應急處置措施,并報告工程所在地住房城鄉建設主管部門,勘察、設計、監理等單位應當配合施工單位開展應急搶險工作。
第二十四條 (復工評估)
危大工程應急搶險結束后,建設單位應當組織勘察、設計、施工、監理等單位制定工程恢復方案,并對應急搶險工作進行后評估。
第二十五條 (安全管理檔案)
施工、監理單位應當建立危大工程安全管理檔案。
施工單位應當將危大工程清單及其安全管理措施、專項施工方案及審核、專家論證、人員登記、交底、現場檢查、驗收及整改等相關資料納入檔案管理。
監理單位應當將監理實施細則、專項施工方案審查、專項巡視檢查、驗收及整改等相關資料納入檔案管理。
第五章 監督執法
第二十六條 (監督執法抽查)
市、區建設工程監督機構,應當根據監督工作計劃對危大 工程參建各方履行危大工程安全管理職責情況進行監督執法抽查,對違法違規行為依法實施行政處罰。
第二十七條 (首次監督)
市、區建設工程監督機構在首次監督時,如抽查發現建設單位申領施工許可證時的危大工程承諾內容與現場實際不相符,應責令工地現場暫停施工,限期改正,逾期拒不整改或者整改后仍不符合要求的,依法通報施工許可證發證機關撤銷施工許可證。
第二十八條 (過程監督)
市、區建設工程監督機構,在監督執法抽查中發現危大工程存在安全隱患的,應當責令施工單位整改;重大安全事故隱患排除前或者排除過程中無法保證安全的,責令暫時停止施工,必要時從危險區域內撤出作業人員;對依法應當給予行政處罰的行為,應當依法作出行政處罰決定。
第二十九條 (論證質量監督)
市住房城鄉建設管理委科技委應定期組織對危大工程論證質量進行比對抽查,并將檢查結果作為對論證機構、專家誠信管理的依據。
第六章 附則
第三十條 建設、勘察、設計、施工、監理單位違反《規定》要求,市、區建設行政主管部門應依照《規定》作出相應行政處罰。
第三十一條 其它未盡事宜,依據危大工程相關法律、法規、規章執行。
第三十二條 本實施細則自2023年11月11日起執行,有效期至2028年10月31日。
此前規定與本實施細則不一致的,按本實施細則執行。
附件 1
危險性較大的分部分項工程范圍
一、基坑工程
(一)開挖深度超過 3m(含 3m)的基坑(槽)的土方開挖、支護、降水工程。
(二)開挖深度雖未超過 3m,但地質條件、周圍環境和地下管線復雜,或影響毗鄰建、構筑物安全的基坑(槽)的土方開挖、支護、降水工程。
二、模板工程及支撐體系
(一)各類工具式模板工程:包括滑模、爬模、飛模、隧道模等工程。
(二)混凝土模板支撐工程:搭設高度 5m 及以上,或搭設跨度 10m 及以上,或施工總荷載(荷載效應基本組合的設計值,以下簡稱設計值)10kN/m2 及以上,或集中線荷載(設計值)15kN/m 及以上,或高度大于支撐水平投影寬度且相對獨立無聯系構件的混凝土模板支撐工程。
(三)承重支撐體系:用于鋼結構安裝等滿堂支撐體系。
三、起重吊裝及起重機械安裝拆卸工程
(一)采用非常規起重設備、方法,且單件起吊重量在10kN 及以上的起重吊裝工程。
(二)采用起重機械進行安裝的工程。
(三)起重機械安裝和拆卸工程。
四、腳手架工程
(一)搭設高度 24m 及以上的落地式鋼管腳手架工程(包括采光井、電梯井腳手架)。
(二)附著式升降腳手架工程。
(三)懸挑式腳手架工程。
(四)高處作業吊籃。
(五)卸料平臺、操作平臺工程。
(六)異型腳手架工程。
五、拆除工程
(一)可能影響行人、交通、電力設施、通訊設施或其它建、構筑物安全的拆除工程。
(二)改擴建工程中承重結構拆除工程。
六、暗挖工程
采用礦山法、盾構法、頂管法施工的隧道、洞室工程。
七、其它
(一)建筑幕墻安裝工程。
(二)鋼結構、網架和索膜結構安裝工程。
(三)人工挖孔樁工程。
(四)水下作業工程。
(五)裝配式建筑混凝土預制構件安裝工程。
(六)采用新技術、新工藝、新材料、新設備可能影響工程施工安全,尚無國家、行業及地方技術標準的分部分項工程。
(七)包含有限空間作業的施工工程。

附件2
混凝土模板支撐工程施工參數表
(參考樣張)
危大工程所在位置:
注:此表施工單位可優化調整,但管理要素不得少于上表
附件3
超過一定規模的危險性較大的分部
分項工程范圍
一、深基坑工程
開挖深度超過 5m(含 5m)的基坑(槽)的土方開挖、支護、降水工程。
二、模板工程及支撐體系
(一)各類工具式模板工程:包括滑模、爬模、飛模、隧道模等工程。
(二)混凝土模板支撐工程:搭設高度 8m 及以上,或搭設跨度18m 及以上,或施工總荷載(設計值)15kN/m2 及以上,或集中線荷載(設計值)20kN/m 及以上。
(三)承重支撐體系:用于鋼結構安裝等滿堂支撐體系,承受單點集中荷載 7kN 及以上。
三、起重吊裝及起重機械安裝拆卸工程
(一)采用非常規起重設備、方法,且單件起吊重量在100kN 及以上的起重吊裝工程。
(二)起重量 300kN 及以上,或搭設總高度 200m 及以上,或搭設基礎標高在 200m 及以上的起重機械安裝和拆卸工程。
四、腳手架工程
(一)搭設高度 50m 及以上的落地式鋼管腳手架工程。
(二)提升高度在 150m 及以上的附著式升降腳手架工程或附著式升降操作平臺工程。
(三)分段架體搭設高度 20m 及以上的懸挑式腳手架工程。
五、拆除工程
(一)碼頭、橋梁、高架、煙囪、水塔或拆除中容易引起有毒有害氣(液)體或粉塵擴散、易燃易爆事故發生的特殊建、構筑物的拆除工程。
(二)文物保護建筑、優秀歷史建筑或歷史文化風貌區影響范圍內的拆除工程。
六、暗挖工程
采用礦山法、盾構法、頂管法施工的隧道、洞室工程。
七、其它
(一)施工高度 50m 及以上的建筑幕墻安裝工程。
(二)跨度 36m 及以上的鋼結構安裝工程,或跨度 60m及以上的網架和索膜結構安裝工程。
(三)開挖深度 16m 及以上的人工挖孔樁工程。
(四)水下作業工程。
(五)重量 1000kN 及以上的大型結構整體頂升、平移、轉體等施工工藝。
(六)采用新技術、新工藝、新材料、新設備可能影響工程施工安全,尚無國家、行業及地方技術標準的分部分項工程。

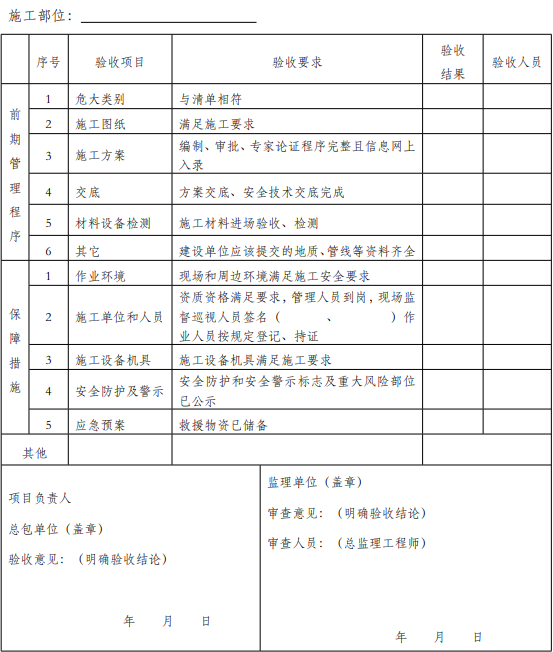

附件4
————(危大工程類別)施工條件驗收表
(參考樣張)
注:1、此表施工單位可優化調整,但管理要素不得少于上表
2、“驗收人員”應依據現場安全管理體系,職責分工填報
3、驗收結果為通過或不通過
附件5
————(危大工程類別)作業人員登記表
(參考樣張)
注:1、人員應是實名制登記人員,作業人員名單可打印,每個作業人員在考勤記錄空格內簽名
2、考勤每天班前交總承包單位備案核查
3、此表施工單位可優化調整,但管理要素不得少于上表。

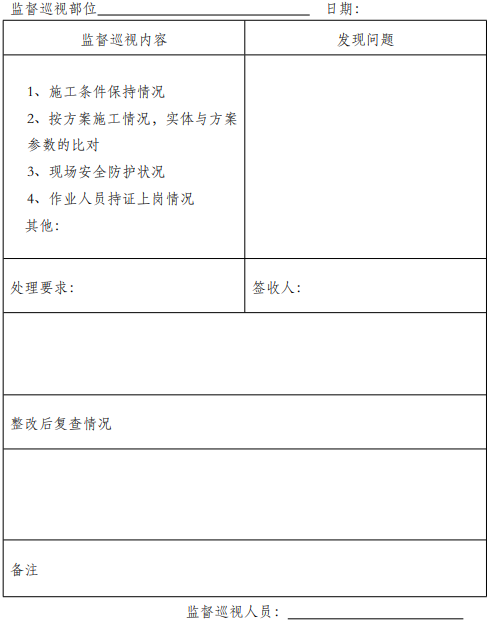

附件6
————(危大工程類別)監督紀錄表
(參考樣張)
注:此表施工單位可優化調整,但管理要素不得少于上表
